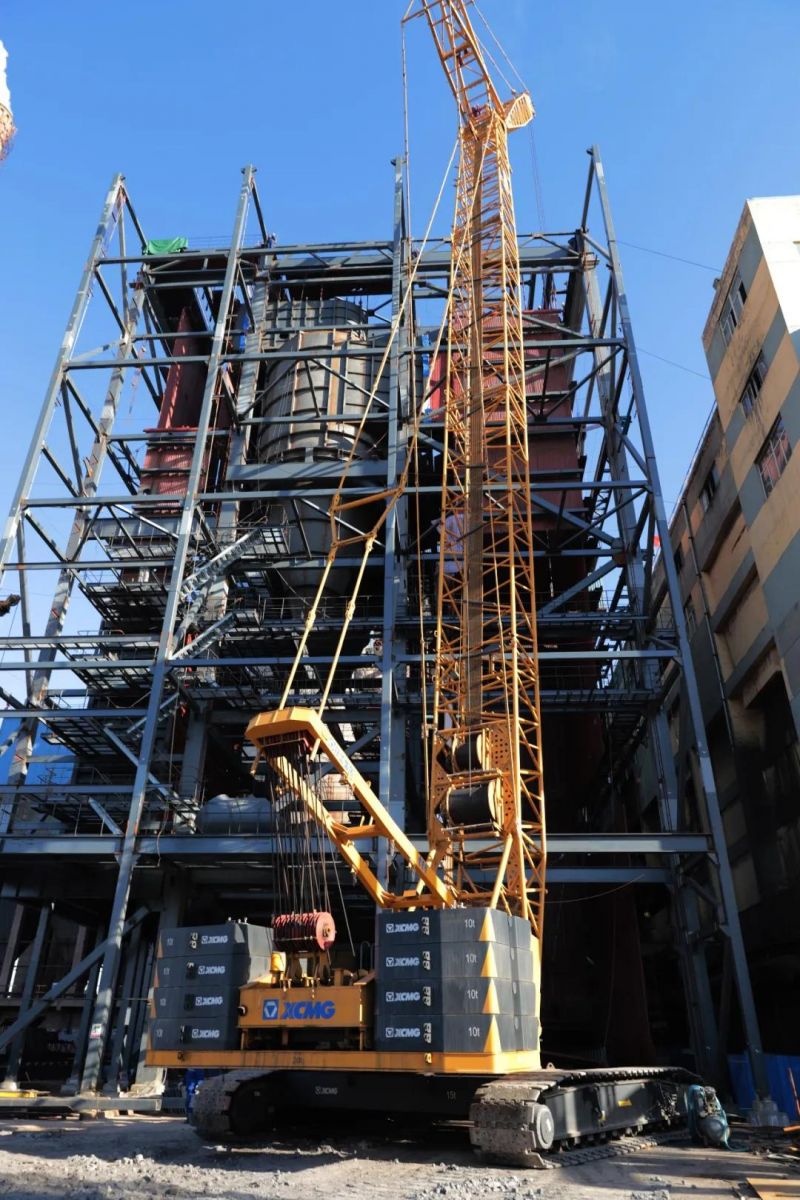

鍋爐內外鋼架,頂板及運轉層梁格已安裝完成。

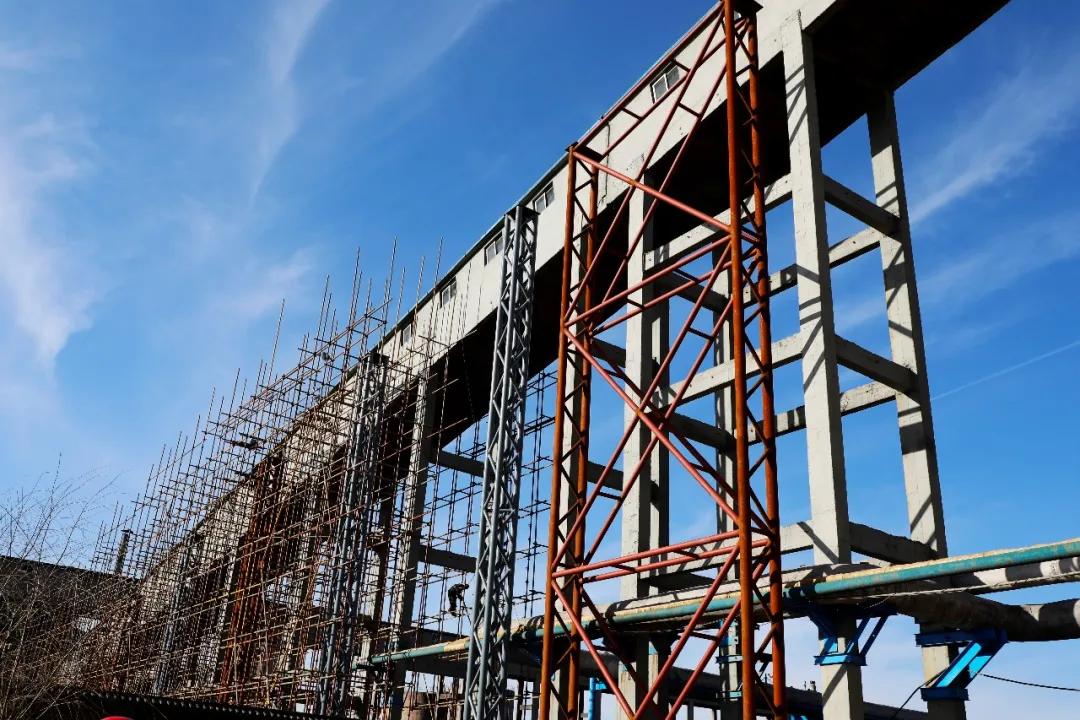

平臺扶梯已安裝完成80%。
膜式水冷壁正在框內定位對接,安裝完成85%。
水冷屏地面組對已完,按順序待就位。
空預器管箱已安裝完成。
包墻過熱器已安裝完成95%。
旋風分離器已安裝完成90%。
返料器地面組合已完,待就位。
連接煙道及進口煙道已安裝完成。
屏式過熱器地面組對安成,待就位。
省煤器防磨裝置已焊接完成,待就位。
目前天氣逐步變暖,白天逐漸延長,在確保安全和工程質量的前提下,項目建設進度正在穩步推進。項目工程部全體員工有信心,有決心,能夠保質保量該項目按計劃交付投產運行。
(裴瑞明)
